광주도시철도 2호선 1단계 2027년말 개통 추진
예측못한 지반 변화·극한호우 영향…공정 분석해 개통시점 마련

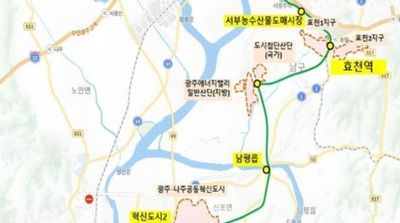

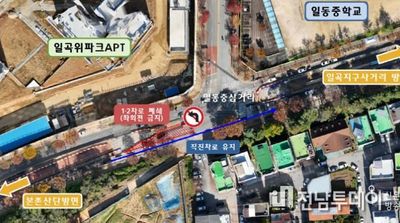

전남투데이 정홍균 기자 | 광주광역시는 도시철도 2호선 1단계(시청~광주역) 구간 개통시기를 2027년 말로 조정해 추진한다고 19일 밝혔다.

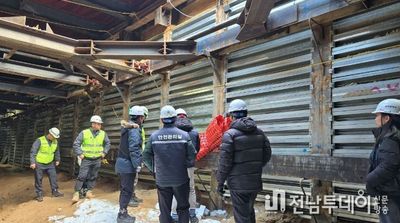

도시철도 2호선 1단계 공사는 당초 2026년 개통을 목표로 추진했으나 실제 굴착 과정에서 설계 당시 예측하지 못한 암반 증가와 지장물 다량 발견 등 지반 조건 변화가 발생했다. 또 전력선, 도시가스관, 상・하수관로 등 지장물은 당초 설계 대비 1.8배, 암반은 1.4배 증가해 공정에 영향을 미쳤다.
특히 지난 7~8월 하루 최대 426㎜에 달하는 극한 호우로 정거장 전체가 침수 피해도 발생했다.
광주시는 이같은 현장 여건을 종합 반영해 토목 공정 이후 진행할 건축, 전기·신호·통신, 소방 등 10개 분야 공정 등을 통합 분석한 결과, 기존 계획보다 1년 지연된 2027년 말 개통이 불가피하다고 판단했다.
현재 토목 공정률은 95.2%로, 광주시는 2026년 말까지 토목, 건축, 전기·신호·통신 공사를 마무리하고, 이후 약 1년간 시운전을 진행할 계획이다.
시운전은 철도안전법과 철도종합시험운행 시행 지침에 따라 철도시설의 안전성과 열차 운행 적절
